数据大屏项目启动前准备什么
整理指标清单、数据样表、接口、权限、屏幕环境和验收目标。
Article
摘要:判断一个数字化项目是否值得立项,关键不在于采用了多少新技术,而在于它能否解决一个具体管理问题、改变一项关键决策或流程,并具备可用的数据、明确的验收标准和持续运营责任人。本文提供一套“7问14分”初筛方法,帮助管理者判断项目应当正式立项、先做试点,还是暂缓投入。
一个值得立项的数字化项目,至少要回答四件事:谁在什么场景下,依据哪些数据,完成哪项决策或管理动作。
数字化项目最难的环节,往往不是选择技术,也不是比较供应商,而是判断:这个项目现在到底该不该做。
管理驾驶舱、数据可视化大屏、业务系统、数据平台和数字孪生,都只是实现形式。对管理者来说,更重要的问题是:项目上线以后,谁会依据哪些信息,做出什么更快、更准确的决定,或者完成哪项过去难以推动的管理动作。
如果这些问题说不清楚,过早讨论功能、预算和供应商,项目容易在实施过程中不断扩大范围,最后变成一个能够展示、却没有人持续使用的系统。

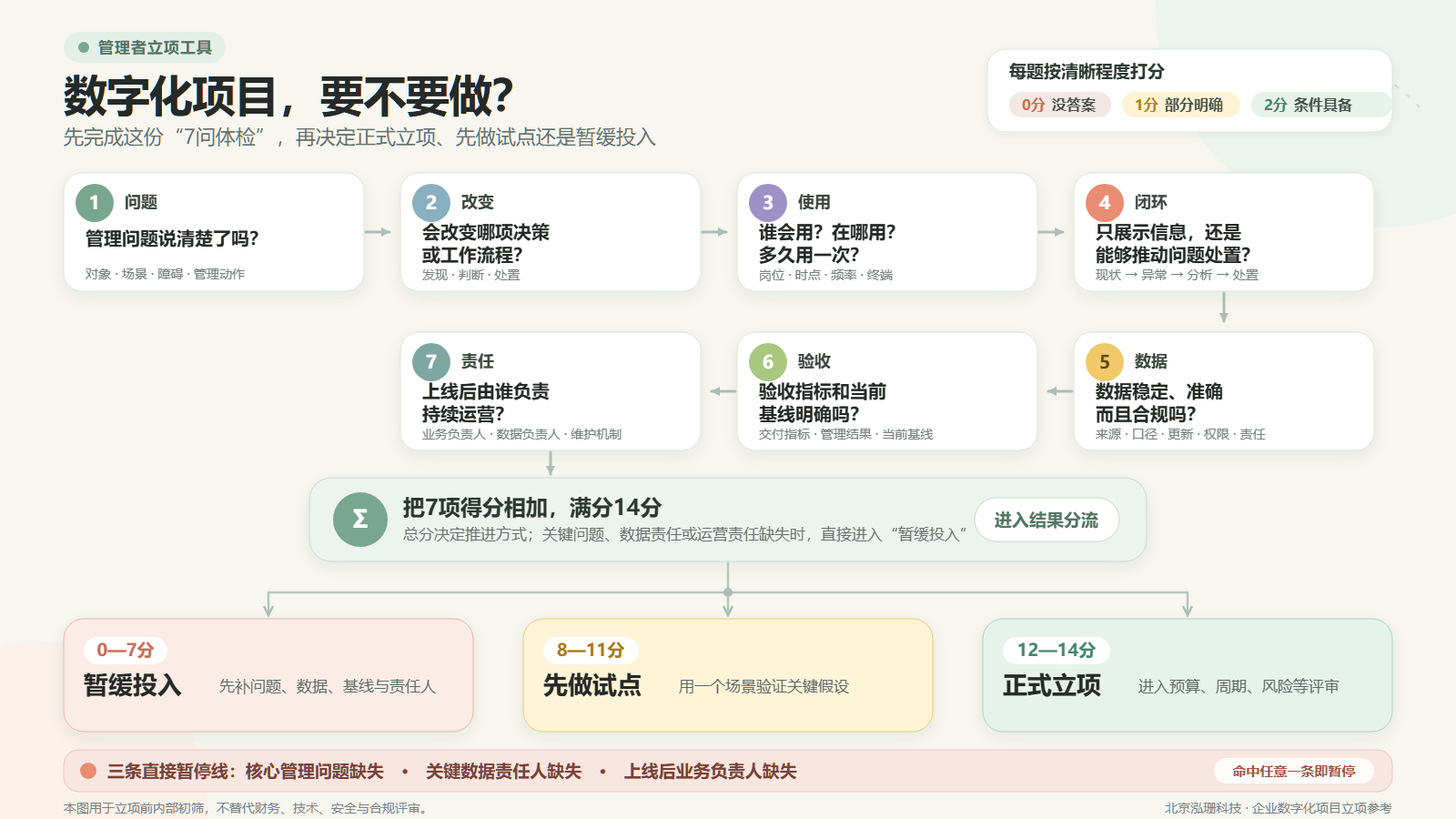

企业在讨论预算、周期和技术路线之前,可以先回答下面7个问题。每个问题按照答案的清晰程度打分,最后再决定是进入正式立项论证、先做试点还是暂缓投入。
| 得分 | 判断标准 |
|---|---|
| 0分 | 没有明确答案,或者只有“提升效率”“加强管理”等概念性描述。 |
| 1分 | 方向基本明确,但缺少数据依据、验证条件或责任人。 |
| 2分 | 问题、场景、依据、责任人和验证方式均已明确。 |
值得立项的数字化项目,首先要对应一个具体、持续存在,并且确实影响企业经营或管理的问题。“建设经营驾驶舱”“上线数字化平台”“提升企业数字化水平”,这些更像建设方向,还不能算作完整的项目目标。
更有效的表达方式是:谁在什么场景下,因为缺少什么信息或流程支持,无法及时完成哪项管理动作?
例如,“建设项目管理驾驶舱”只是说明要做什么;“区域负责人无法在周例会前识别延期项目,导致跨部门协调经常滞后”,才是真正需要解决的管理问题。后者可以继续推导出需要哪些数据、由谁使用以及如何验收。
如果一个项目只能说清楚“要建设什么”,却说不清楚“要解决什么”,建议暂缓进入全面采购或开发阶段。
数字化项目的价值,不在于企业多了一块屏幕或一个系统,而在于它是否改变了决策、协同或执行方式。
管理者可以继续追问:哪个岗位会更早发现问题?哪项决策会获得更完整的信息依据?哪个重复环节可以减少人工整理?发现异常后,由谁判断、分派和处理?处理结果能否继续跟踪?
如果项目上线前后,企业的会议方式、工作流程和责任分工没有任何变化,那么这个项目很可能只是把原有报表换了一种展示形式。这样的项目并非一定不能做,但需要重新评估投入规模和建设优先级。
“领导会看”不是一个完整的用户需求。数字化项目立项前,至少要明确第一批核心用户、具体使用场景和预期使用频率。
管理层在月度经营会上查看,与业务负责人每天处理异常,需要的信息层级完全不同;会议室大屏、办公电脑和移动端,对字号、信息密度和交互方式的要求也不同。一套页面通常很难同时满足汇报、分析和日常操作三种目标。
如果项目组无法说出首批用户是谁、什么时候使用,以及看完以后要做什么,建议先访谈真实使用者,再决定功能范围。
很多企业提出“建设一个可视化平台”,实际需要可能包含四个不同层级:看见现状、识别异常、分析原因和推动处置。层级越高,对数据质量、业务规则、系统接口和组织协同的要求越高。
| 核心任务 | 更适合优先评估的形态 |
|---|---|
| 固定指标展示、阶段汇报 | 数据可视化大屏或轻量看板 |
| 多维筛选、趋势对比、原因分析 | BI分析工具 |
| 审批、分派、权限、记录和流程协同 | 业务系统或定制软件 |
| 空间、设备、告警和处置联动 | 三维可视化或数字孪生系统 |
这并不是要求企业一开始就选定某一种工具,而是要明确首期项目准备做到哪一层。与其第一期就覆盖所有部门、数据和业务场景,不如先完成一个能够使用、能够验证的最小管理闭环。
数据“存在”不等于数据“可用”。数据可用性也不是系统上线前再解决的技术细节,而是数字化项目能否正式立项的前置条件。
每个关键指标至少要确认五件事:数据来自哪个系统、数据库或表格;不同部门的统计口径是否一致;数据多久更新一次;谁对数据质量负责;数据是否具备相应的访问权限。
如果涉及经营、客户、财务、生产或人员等敏感数据,还需要单独确认访问范围、安全策略和使用边界。关键指标仍依赖多人临时汇总,或者不同部门对同一个指标有不同定义时,可以先进行数据盘点和小范围原型验证,但不宜直接承诺完整系统的交付效果。
数字化项目的验收指标,应当在立项前确定。如果等到系统上线以后再寻找项目价值,验收很容易退化成“页面有没有做完、按钮能不能点击、功能清单是否齐全”。
项目既要有交付指标,也要有管理结果指标。交付指标可以包括功能范围、指标准确性、刷新频率、用户权限、系统性能和部署资料;管理结果指标可以包括信息汇总时间是否缩短、异常是否更早发现、重复录入是否减少,以及问题处置状态能否持续追踪。
结果指标不一定全部量化,但应当记录当前基线,并约定项目上线后如何进行比较。没有基线和验证方式,即使系统完成交付,企业也很难判断它是否真正改善了原有管理问题。
系统上线只代表建设完成,责任人和运营机制明确,才代表项目真正可用。
立项前应当明确业务负责人、数据负责人、系统维护方和后续迭代机制:谁可以修改指标口径,谁负责处理数据异常,谁维护账号和访问权限,谁收集真实用户的反馈,谁决定下一阶段的功能优先级。
企业的指标、组织和流程都会发生变化。如果项目只有建设预算,却没有业务负责人和持续维护安排,系统上线后的使用价值往往难以长期保持。因此,如果没有明确的长期负责人,这一项应当直接记0分。
将以上7个问题逐项评分,总分为14分。它可以作为管理层会议前的初步筛选工具,但不能代替正式可行性评审。
| 总分 | 建议动作 | 下一步重点 |
|---|---|---|
| 12—14分 | 进入正式立项论证 | 继续评估预算、周期、收益、风险和技术路线;7项中不应出现0分。 |
| 8—11分 | 先做小范围试点 | 选择一个部门、一个核心场景和一条完整数据链,验证真实使用和验收指标。 |
| 0—7分 | 建议暂缓投入 | 先完成问题定义、流程梳理、数据盘点和责任确认。 |
企业还可以设置三条“直接暂停线”:核心管理问题没有定义清楚、关键数据没有明确责任人、系统上线后没有业务负责人。命中其中任何一条,即使总分不低,也不建议直接开展全面建设。
这套评分不是行业标准,也不能替代正式的财务、技术、安全和合规评审。它的价值在于,帮助管理者在投入大量时间和预算之前,提前发现最容易被忽略的基础问题。
企业下一次讨论数字化项目时,可以先用下面这张卡片统一信息,再决定是否继续进入方案、报价和供应商比较阶段。
| 需要确认的内容 | 填写结果 |
|---|---|
| 要解决的管理问题 | ________________________ |
| 受影响的岗位或角色 | ________________________ |
| 将改变的决策或工作流程 | ________________________ |
| 首个使用场景与使用频率 | ________________________ |
| 所需数据及数据责任人 | ________________________ |
| 验收指标及当前基线 | ________________________ |
| 上线后的业务负责人 | ________________________ |
| 首期最小试点范围 | ________________________ |
数字化项目立项并非只有“做”或“不做”两个答案。管理者还可以选择缩小建设范围、先验证关键假设,也可以在数据和责任尚未明确时暂缓投入。暂缓并不等于否定数字化,而是避免在条件不成熟时,把一个小问题放大成一个大项目。
真正值得建设的数字化项目,通常不是功能最多、画面最复杂的项目,而是问题足够明确、数据能够支撑、使用者愿意参与,并且上线后有人持续负责的项目。
先确认要解决的具体管理问题,以及项目上线后将改变哪项决策或工作流程。只写“建设平台”“提升效率”或“加强管理”,还不足以支持正式立项。
可以先做数据盘点、需求梳理和小范围原型,但不宜直接承诺完整系统效果。关键指标的来源、口径、更新频率、权限和责任人至少需要先确认。
固定指标展示和阶段汇报可优先评估数据大屏;多维筛选与分析可评估BI工具;审批、分派、权限和流程协同更适合业务系统或定制软件。可继续查看 数据大屏与软件系统选型问题。
建议先选择一个部门、一个核心场景和一条完整数据链做小范围试点,验证真实使用、数据质量和验收指标后,再决定是否扩大建设。
不能。评分只用于会前初筛,仍需完成财务、技术、安全和合规评审;如果核心管理问题、关键数据责任人或上线后的业务负责人缺失,也不建议全面建设。
确定项目值得做以后,还需要继续梳理资料、采购范围和验收边界。
整理指标清单、数据样表、接口、权限、屏幕环境和验收目标。
把页面、数据、设计、部署、交付和验收范围写成可比较的采购要求。
从页面、数据、权限、性能、部署环境和交付资料检查项目结果。
可以先提供业务问题、使用场景、数据样表和预期目标,我们协助判断首期范围与资料缺口。
